Identification et analyse des risques projet : méthode et étapes clés

Quels sont les étapes d'analyse des risques projet ?

Pourquoi analyser les risques projet ?

Dans les environnements industriels et projets complexes, les écarts ne sont pas des anomalies mais des probabilités. Délais, coûts, interfaces techniques, dépendances externes : chaque projet est exposé à des incertitudes qui, sans structuration, deviennent des risques.

L’analyse des risques projet ne se limite pas à une exigence méthodologique. Elle constitue un levier direct de pilotage permettant d’anticiper les écarts, de concentrer les efforts là où ils créent réellement de la valeur et de sécuriser les décisions tout au long du cycle de vie du projet.



Anticiper les dérives projet

Un projet ne dérive jamais par surprise. Des signaux existent en amont : dépendances critiques mal maîtrisées, hypothèses fragiles, interfaces mal définies, contraintes externes sous-estimées.

L’analyse des risques projet permet d’identifier ces zones de vulnérabilité dès les phases de planification et d’en mesurer les impacts potentiels sur les délais, les coûts ou la qualité. En structurant ces risques, il devient possible de transformer une incertitude en scénario anticipé, et donc pilotable.

Cette capacité d’anticipation est déterminante dans les projets où les marges de manœuvre sont limitées. Elle permet d’éviter une gestion réactive des crises, souvent coûteuse et inefficace, au profit d’une approche proactive intégrée au pilotage global du projet.

En savoir plus sur la gestion proactive et réactive des risques projet



Prioriser les actions critiques

Tous les risques ne se valent pas. Sans hiérarchisation, les équipes projet se dispersent et mobilisent des ressources sur des enjeux à faible impact.

L’analyse des risques projet introduit une logique de priorisation basée sur la criticité, en croisant probabilité d’occurrence et impact potentiel. Cette approche permet d’identifier rapidement les risques majeurs qui nécessitent une attention immédiate, et de concentrer les efforts là où ils auront le plus d’effet sur la performance globale du projet.

Cette priorisation est essentielle dans des contextes contraints (délais, ressources, budget), où chaque décision doit être arbitrée. Elle aligne les équipes autour d’objectifs clairs et facilite la mise en place de plans d’actions ciblés et efficaces.



Fiabiliser la prise de décision

Un pilotage projet efficace repose sur la qualité des décisions prises. Or, une décision fondée sur une vision incomplète ou non structurée des risques reste fragile.

L’analyse des risques apporte un cadre objectif pour évaluer les scénarios, comparer les options et arbitrer en connaissance des impacts potentiels. Elle permet notamment d’intégrer l’incertitude dans les décisions, plutôt que de la subir.

Dans les projets complexes, cette approche renforce la crédibilité du pilotage auprès des parties prenantes (direction, clients, partenaires) en apportant des éléments tangibles et argumentés. Elle contribue ainsi à sécuriser les engagements et à améliorer la robustesse globale du projet.



Quelles sont les étapes de l’analyse des risques projet ?

L’analyse des risques projet repose sur une démarche structurée et progressive. L’objectif n’est pas uniquement d’identifier des incertitudes, mais de les transformer en éléments pilotables, intégrés aux décisions et au suivi opérationnel.



Identifier les risques

L’identification des risques projet consiste à recenser les événements susceptibles d’impacter les objectifs du projet. Cette étape doit s’appuyer sur des sources concrètes : retours d’expérience, analyse du planning, revue des interfaces critiques ou encore échanges avec les équipes opérationnelles.

L’objectif est de mettre en évidence les zones de fragilité du projet, notamment les dépendances clés, les hypothèses incertaines et les contraintes externes. Une approche efficace privilégie la confrontation des points de vue de chaque partie prenante afin de capter des risques souvent invisibles dans une analyse descendante.

Cette étape doit rester ciblée : une liste trop exhaustive dilue la priorisation, tandis qu’une identification superficielle limite la pertinence de l’analyse. L’enjeu est de construire une base claire et exploitable, orientée vers les risques projets réellement structurants pour l’avancement.



Structurer et formaliser les risques

Une fois les risques identifiés, il est nécessaire de les organiser pour les rendre exploitables. Sans structuration, une liste de risques reste difficile à piloter et ne permet ni priorisation efficace ni suivi opérationnel. L’objectif est donc de donner une lecture claire des risques en les regroupant par catégories cohérentes (technique, planning, contractuel, externe, etc.).

L’utilisation d’une Risk Breakdown Structure (RBS) permet de structurer les risques selon une logique hiérarchique. Cette approche facilite l’analyse globale du projet en mettant en évidence les zones les plus exposées. Elle permet également d’assurer une couverture complète, en évitant les angles morts dans l’identification.

La formalisation passe ensuite par la mise en place d’un registre des risques projet. Ce document centralise pour chaque risque les informations clés : description, causes, impacts potentiels, responsable et premières pistes de traitement. Il constitue un outil de pilotage essentiel, partagé entre les parties prenantes, et sert de base aux étapes d’analyse des risques projet.



Analyser et prioriser les risques projet

L’analyse des risques projet consiste justement à évaluer chaque risque selon deux critères simples et opérationnels : sa probabilité d’occurrence et son impact sur le projet (délais, coûts, performance).

Cette étape permet de passer d’une liste de risques à une hiérarchie claire. En pratique, une matrice de criticité est souvent utilisée pour visualiser rapidement les risques majeurs, ceux qui combinent forte probabilité et impact élevé. Ce sont ces risques critiques qui doivent concentrer l’attention des équipes et faire l’objet de plans d’actions prioritaires.



Quantifier les risques critiques

La quantification permet de mesurer la valeur du risque. Concrètement, il s’agit d’estimer l’effet potentiel d’un risque s’il se matérialise. Par exemple : combien de jours de décalage sur le planning ? quel surcoût associé ? quelles conséquences sur le chemin critique ?

La méthode la plus simple et immédiatement exploitable est la valeur attendue (Expected Value). Elle consiste à multiplier la probabilité du risque par son impact :
👉 Risque = Probabilité × Impact
Par exemple : 30 % de chance × 100 k€ de surcoût = 30 k€ de risque.

Ce calcul permet d’obtenir un ordre de grandeur rapide et de comparer objectivement plusieurs risques. C’est aussi une base utilisée dans la plupart des outils professionnels.

Pour aller plus loin, les projets complexes utilisent des analyses par scénarios ou simulations. La plus répandue est la simulation de Monte Carlo, qui consiste à tester des milliers de combinaisons possibles pour estimer l’impact global des risques sur le planning ou le budget. Résultat : au lieu d’une estimation unique, on obtient un niveau de confiance (ex : “80 % de chance de finir avant telle date”).

Enfin, des approches comme l’analyse de sensibilité ou les arbres de décision permettent d’identifier les variables les plus critiques ou de comparer plusieurs options en intégrant le risque. Ces méthodes sont particulièrement utiles pour arbitrer entre plusieurs stratégies ou dimensionner une réserve de contingence réaliste.



Mettre à jour l’analyse des risques projet dans le temps

Un risque évolue : sa probabilité peut augmenter, son impact diminuer, ou il peut tout simplement disparaître. À l’inverse, de nouveaux risques apparaissent au fil de l’avancement du projet. Sans mise à jour régulière, l’analyse devient rapidement obsolète et perd toute utilité pour le pilotage.

La mise à jour doit s’intégrer dans les routines projet : revues de planning, comités projet, points d’avancement. L’objectif est simple : réévaluer les risques existants, suivre l’efficacité des actions mises en place et intégrer les nouveaux risques identifiés sur le terrain. Le registre des risques devient alors un outil dynamique, utilisé pour piloter et non pour documenter.

Cette démarche permet de garder une vision réaliste du niveau de risque du projet à chaque étape. Elle facilite l’anticipation, évite les angles morts et garantit que les décisions restent alignées avec la réalité opérationnelle du projet.



Comment identifier les risques projet ?

Une analyse des risques projets efficace commence par les bonnes sources. Les risques peuvent être détectés dans les documents du projet, les hypothèses de départ, le planning ou encore les échanges avec les équipes. Le croisement de ces informations permet d’obtenir une vision plus complète.



Sources d’identification des risques

Les documents du projet constituent un premier point d’analyse des risques projet. Planning, contrats, spécifications techniques, budget ou registre des parties prenantes peuvent révéler des points de fragilité. Une dépendance forte dans le planning ou une hypothèse non sécurisée peut, par exemple, devenir un risque.

Les équipes projet et les experts métier apportent une autre lecture. Ateliers, entretiens et retours d’expérience permettent de faire émerger des risques terrains non détectable sur les documents. Les checklists issues de projets similaires peuvent également compléter cette analyse.

Enfin, il est utile de challenger les hypothèses et contraintes du projet. Que se passe-t-il si un fournisseur ne respecte pas son délai ? Si une autorisation prend plus de temps que prévu ? Si une interface technique évolue ? Ce questionnement permet de transformer une hypothèse fragile en risque clairement formulé.



Structurer les risques (RBS)

La Risk Breakdown Structure (RBS) permet de regrouper les risques par grandes catégories puis de les détailler par niveaux. Par exemple : risques techniques, contractuels, organisationnels, fournisseurs ou externes.

La RBS permet surtout de vérifier que l’analyse des risques projets couvre bien les différentes sources de risque. Elle fait ressortir les catégories qui concentrent le plus de risques et peut révéler certains angles morts. Elle peut aussi servir de support aux ateliers et aux checklists d’identification.

La structure doit être adaptée au projet. Une RBS générique peut servir de base, mais elle doit être complétée selon le secteur, la nature du projet et ses principales interfaces. L’objectif n’est pas de créer une classification complexe, mais d’obtenir une lecture claire des zones d’exposition du projet.

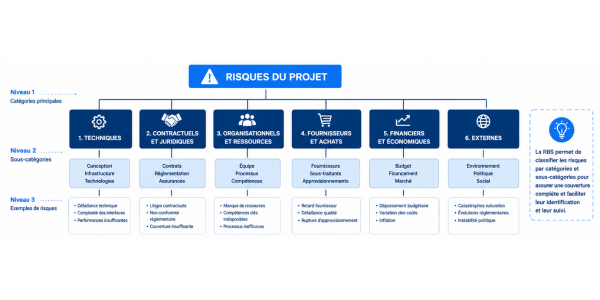

Un exemple d'un risk breakdwon structure (RBS) sous forme de schéma explicatif

Le registre des risques projet

Le registre des risques projet centralise les informations nécessaires au suivi de chaque risque. Il doit notamment préciser sa cause, ses conséquences, sa probabilité, son impact, son niveau de criticité et son responsable. Les actions prévues pour réduire le risque doivent également y être associées.

Un registre utile ne se limite pas à une liste de risques. Il permet de suivre leur évolution et l’efficacité des actions engagées. Chaque risque doit avoir un risk owner clairement identifié. Son statut, sa probabilité et son impact doivent être réévalués lors des revues de risques.

Le registre peut enfin être relié au planning et aux lots concernés. Un risque fournisseur peut ainsi être associé aux activités dépendantes de sa livraison. Cela permet de mesurer directement ses conséquences sur l’avancement du projet. Le registre devient alors un véritable outil de pilotage, et non un simple document d’analyse des risques projet.



Analyse qualitative des risques projet

L’analyse qualitative des risques projet permet de classer les risques avant d’engager une analyse plus poussée. Elle repose principalement sur deux critères : la probabilité d’occurrence et l’impact sur les objectifs du projet.



Probabilité et Impact

La probabilité mesure la chance qu’un risque se produise. Elle peut être classée sur une échelle simple, par exemple de 1 à 5. L’impact mesure ses conséquences sur le projet. Il peut porter sur le délai, le coût, la qualité ou la performance.

Pour obtenir une cotation cohérente, les critères doivent être définis avant l’analyse. Par exemple, un impact de niveau 5 peut correspondre à un retard majeur sur une activité critique. Cette règle évite que chaque équipe interprète les niveaux différemment.



Matrice de criticité

La matrice de criticité croise la probabilité et l’impact de chaque risque. Elle permet de visualiser rapidement les risques faibles, modérés ou critiques. Les risques situés dans les niveaux les plus élevés deviennent les priorités de traitement.

La matrice est surtout un outil d’aide à la décision. Elle permet de déterminer quels risques nécessitent une action immédiate et lesquels peuvent être simplement surveillés. Elle peut aussi servir à sélectionner les risques qui devront faire l’objet d’une analyse quantitative.



Limites de l’analyse qualitative

L’analyse qualitative reste une évaluation relative. Deux risques peuvent recevoir la même note alors que leurs conséquences réelles sont très différentes. La qualité du résultat dépend aussi des données disponibles et du jugement des personnes qui réalisent la cotation.

La matrice ne suffit donc pas pour les risques ayant un impact financier ou temporel majeur. Dans ce cas, l’analyse de risques projet doit être approfondie avec une approche quantitative.



Analyse quantitative des risques projet

L’analyse quantitative va plus loin que la simple cotation. Elle traduit les risques en données chiffrées. Elle permet notamment d’estimer une dérive de coût, un retard ou une probabilité de tenir un jalon.



Quand utiliser une analyse quantitative ?

Elle est surtout utile pour les risques à fort enjeu. Elle peut porter sur quelques risques critiques plutôt que sur l’ensemble du registre. Cette approche demande plus de données et de temps que l’analyse qualitative.

Elle devient pertinente lorsqu’une décision doit être chiffrée. Par exemple : quelle marge prévoir sur le planning ? Quelle réserve budgétaire retenir ? Quelle est la probabilité de terminer avant une date donnée ?



Méthodes d’évaluation

La valeur monétaire attendue (EMV) permet de chiffrer une exposition. Elle consiste à multiplier la probabilité d’un événement par son impact financier. L’analyse de sensibilité permet ensuite d’identifier les variables qui influencent le plus le résultat.

Pour les projets complexes, la simulation de Monte Carlo permet d’aller plus loin. Elle simule de nombreux scénarios à partir de distributions de probabilité. Elle donne ainsi une plage de résultats possibles et un niveau de confiance sur le coût ou la durée du projet.



Limites de l’analyse quantitative

Un résultat chiffré n’est pas forcément un résultat fiable. La qualité du modèle dépend des données utilisées. Une probabilité mal estimée ou un impact irréaliste peut fausser toute l’analyse.

La complexité peut aussi devenir contre-productive. Une simulation très détaillée n’apporte rien si les données d’entrée sont trop incertaines. L’analyse de risques projet doit donc rester proportionnée aux enjeux et à la maturité des données disponibles.



Analyse des interdépendances et risques systémiques

Les risques d’un projet ne sont pas toujours indépendants. Un même événement peut en déclencher plusieurs autres. L’analyse des risques projet doit donc aussi regarder les liens entre les risques.

Effet Domino des dépendances croisées

Un retard fournisseur peut décaler une livraison, bloquer une activité puis repousser une étape du chemin critique. Chaque événement augmente alors l’impact du précédent. Une simple analyse risque par risque peut sous-estimer cet effet cumulatif.

Pour le détecter, il faut identifier les dépendances entre risques. Une matrice d’interdépendances permet par exemple de repérer les risques qui déclenchent ou amplifient plusieurs autres événements. Elle aide à cibler les points de rupture les plus sensibles.



Identification des risques systémiques

Un risque systémique dépasse un lot ou une activité. Il peut affecter plusieurs parties du projet en même temps. Une dépendance critique à un fournisseur, une interface technique commune ou une ressource partagée peuvent créer ce type d’exposition.

L’analyse doit donc rechercher les causes communes et les effets en chaîne. Les risques liés à une même cause doivent être regroupés. Cette approche permet de traiter la source du problème plutôt que chaque conséquence séparément. Les méthodes de réseau de risques permettent notamment de représenter ces interactions.



Outils et méthodes de modélisation des interdépendances

Plusieurs méthodes permettent de représenter ces relations. La matrice d’interdépendances est adaptée à une première analyse. La Design Structure Matrix (DSM) permet de cartographier les relations entre activités, composants ou risques. Les réseaux de risques vont plus loin en modélisant leur propagation.

Pour les projets complexes, l’analyse des risques projet peut être combinés à une simulation de Monte Carlo. Elle permet d’observer comment plusieurs incertitudes influencent le coût ou le délai global. Le modèle doit toutefois rester cohérent avec les dépendances réelles du projet. Sinon, la simulation peut donner une fausse impression de précision.



L’analyse des risques projet repose sur une démarche en cinq étapes : identifier les risques, les structurer, les analyser et les prioriser, quantifier les risques critiques, puis mettre à jour l’analyse dans le temps.

Les principales méthodes sont complémentaires :

  • RBS et registre des risques : structurer et formaliser les risques.
  • Matrice probabilité-impact : évaluer et prioriser les risques.
  • Valeur attendue (EVM) et analyse de sensibilité : chiffrer l’exposition et identifier les facteurs les plus critiques.
  • Simulation de Monte Carlo : mesurer les scénarios possibles sur les coûts et les délais.
  • Analyse des interdépendances : identifier les effets en chaîne et les risques systémiques.

La bonne méthode d’analyse des risques projet dépend du niveau de risque, des enjeux du projet et des données disponibles. L’objectif n’est pas de multiplier les outils. Il est de disposer d’une vision suffisamment fiable des risques pour décider, agir et ajuster le pilotage avant que les dérives ne deviennent des problèmes.

Partager cet article :

Contactez un expert

Besoin d’une information ? Nous sommes à votre écoute pour discuter de vos projets.

accompagnement gestion de projet, primavera formation, Solution Oracle Aconex, cabinet conseil management projet, cabinet de conseil en financement de projet, cabinet de conseil en gestion de projet, cabinet de conseil spécialisé en management de projet, cabinet de gestion de projet, Analyse de retards projet, audit et diagnostic planning, conseil en gestion de projet, consultant gestion de projet, contract management, coordinateur de projet, coordination de projets, déployer un planning de référence, expert gestion de projet, expertise gestion de projet, claims expert management, claims management, formation contract manager, formation gestion contractuelle, Formation Claims Management, Formation gestion de contrat FIDIC, formation gestion des contrats, Formation gestion des risques, formation management de projet, formation ms project, formation opc, formation planification de projet, Formation Planification TCE, formation primavera, formation primavera p6, Formation sensibilisation à la gestion des contrats, gestion contractuelle, gestion de projet de construction, gestion de projet industriel, gestion de projet planification, gestion des réclamations clients, Gestion des contrats FIDIC, gestion des contrats, gestion des risques et incertitudes, gestion des risques, gestion du changement, gestion des risques et opportunités, mesli consulting, Gestion des risques projet, gestion d'un projet de construction, interface gestion de projet, Management de projet, Primavera risk analysis simulation de monte carlo, mission opc, mission opc chantier, opc batiment, opc chantier, Pilotage et suivi de projet, pilotage projet, planification de projet, Primavera simulation de monte carlo, risques et incertitudes, Solution Primavera P6, Oracle Primavera Cloud, Deltek Acumen Fuse & risk, formation gestion de contrat, réclamation client et fournisseur, simulation de monte carlo, solution gestion de projet, suivi de projets, Consultant contract management, gestion de projet primavera, primavera p6, Gestion de contrat, formation contract management, OPC mission planning, contrôle de projets, contrôle et suivi des projets, PMO, Consultant PMO, Bureau de gestion de projets, Gouvernance de projet PMO, Standards de gestion de projet méthodologies, Outils de PMO, Méthodologies de projet, Alignement stratégique, Reporting de projet, Gestion des risques de projet, Formation en gestion de projet, Optimisation des processus de projet, Management de portefeuille de projets, Amélioration continue en gestion de projet.

Nos derniers articles

PowerBI permet de suivre efficacement l'avancé d'un projet

Comment utiliser Power BI pour la gestion de projet ?

  Développé par Microsoft, Power BI est un outil de business intelligence conçu pour collecter, transformer et visualiser des données. Son objectif est simple : transformer des données brutes en informations claires, exploitables et orientées décision. Appliqué à la gestion

Contactez-nous

Décrivez en quelques mots les enjeux de votre projet. Nous expert vont indiqueront comment Asta Powerproject répond à votre besoin.

En soumettant ce formulaire, j'accepte d'être recontacté(e) par MESLI Consulting selon la politique de confidentialité
